2022年3月,格鲁吉亚卡杜里电站2号机组喷针接力器故障。为确保机组正常发电、电站安全生产,项目中方运维团队与格籍员工一道,集思广益、通力合作,经过周密部署、统筹安排,在加班加点奋战5天后,成功解决2号机组喷针接力器密封老化渗水问题,2号水轮发电机组并网运行。这是公司自建运维团队接手电站以来,第一次遇到的工作难度和劳动强度不下于A级检修的故障抢修任务,面对格鲁吉亚新冠感染率居高不下,抢修任务无法外委的现实,中方运维团队与当地员工一道,紧密合作,协同作战,苦干加巧干,圆满完成抢修任务、确保电站安全运行,这既是新老团队协同作战一次成功范例,也是公司“属地化”经营经验累积。

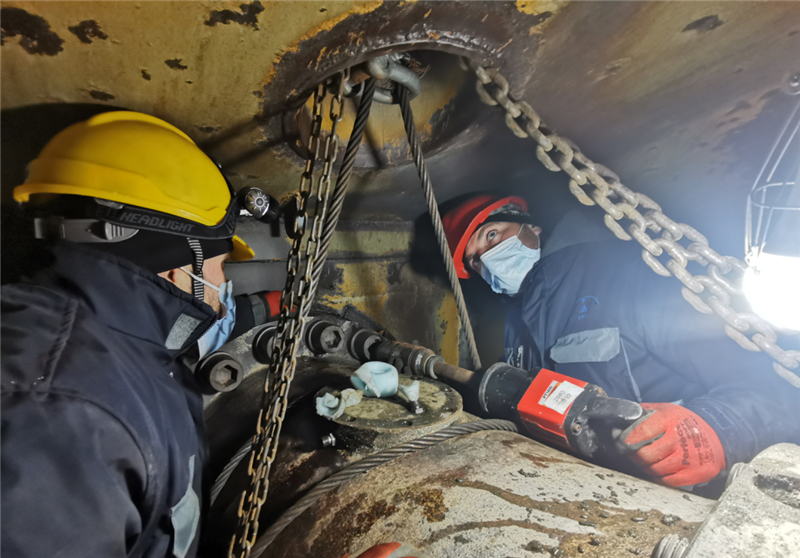

运维团队在巡视检查过程中,发现2号机组调速器集油箱内含有较多水分,通过多次专题会议进行技术分析与研判,在对喷针接力器进行拆解检查后,发现关闭腔内锈蚀严重、密封存在变形及设计缺陷,项目团队立即对油缸锈蚀部位进行清理,更换损坏的关闭腔密封,回装时针对缺陷进行特殊处理,杜绝渗漏油的可能性。3月8日,全面完成#1喷针接力器的解体抢修处理和回装工作,处理后的#1喷针接力器经试验调试正常,渗流彻底消除。
本次抢修,不仅成功消除故障、确保2F机组安全运行,同时为机组下阶段的A级检修提供了详实的项目依据,极大地锻炼提升了前方团队在安全风险辨识、检修工艺工序、质量标准要求、组织协调等方面的经验技术。这是公司接管境外项目后推行属地化管理、打造全能型人才工作所取得的丰硕成果,为全年安全生产目标的顺利完成打下坚实的基础。
