为切实降低高温天气对检修工作带来的不利影响,8月16日凌晨6时许,川投峨铁设备保障中心干部和维修人员全体到岗,多点同时作业,仅用时4个多小时,便顺利完成了供电系统相关设备设施的检修与维护,于11时许陆续恢复了供电系统安全运行。
近期,由于全国大部分省市高温天气持续,为确保人民群众清凉度夏,各地均出台了停产限电政策。8月14日,四川省经信厅和国网四川省电力公司发布《关于扩大工业企业让电于民实施范围的紧急通知》。面对四川高温天气和四川省统一安排,为利用好此次停产时间,公司决定对供电设备进行抢修和维护。

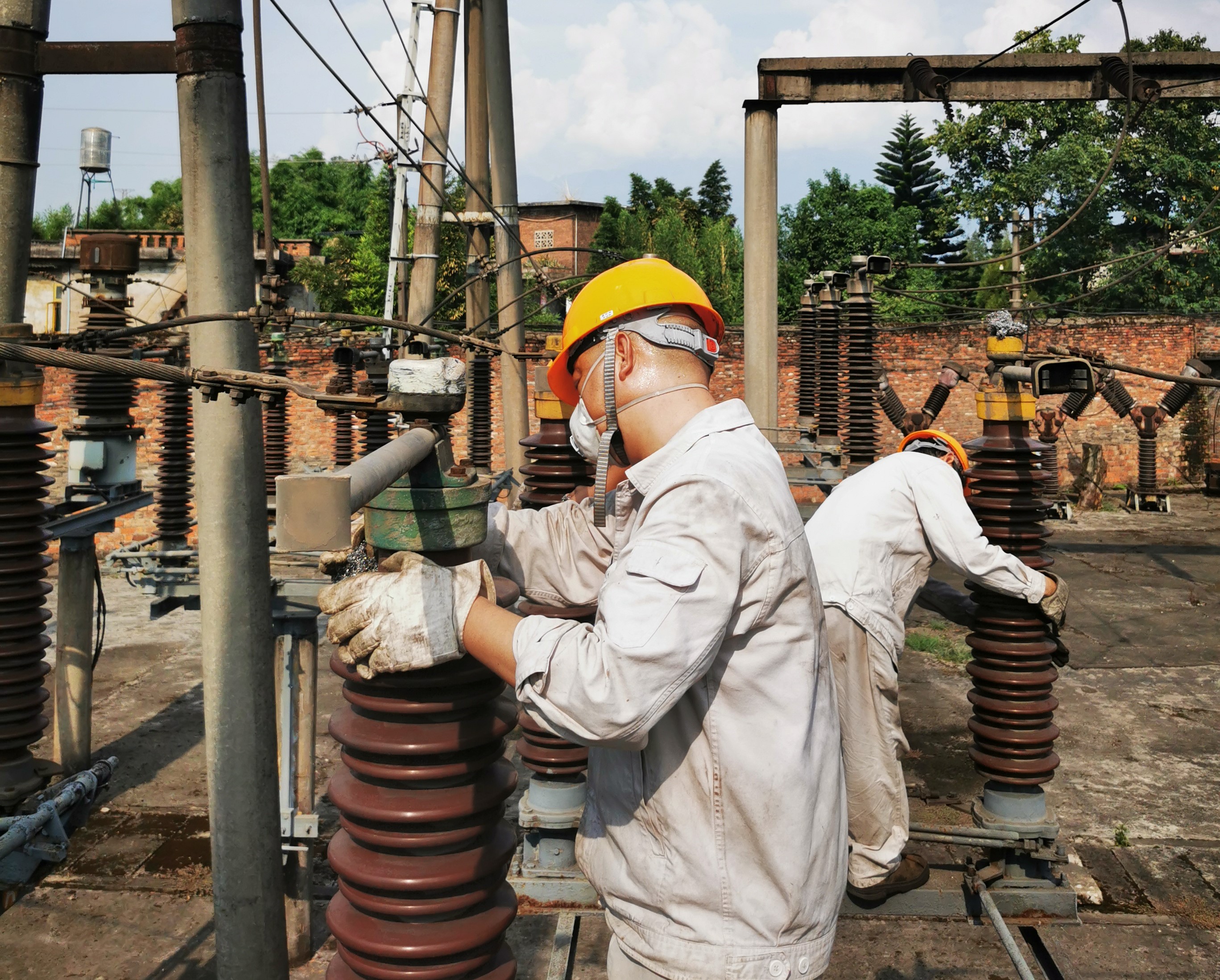

8月14日中班起,公司所有电炉执行停电。8月15日,公司设备保障中心积极行动,针对平时供电系统运行状态下无法检修的一总降181号断路器(节材二厂区电源)及母线、两厂区联络线铁塔等部分设备设施进行了全面隐患排查,制定了详细的除险保安实施方案。经紧张筹备,8月16日6时30分至10时20分,调集所有值班及检修电工,分组对181号断路器多组紧固件进行检修,对57组高压磁瓶开展防污闪除垢清洁;更换4号铁塔一组两片损坏绝缘片;清洁检修二总降10KV系统的高压电气设备等。经紧张有序的全面检修维护,公司供电系统于10时57分全面恢复正常受电,为后续两分厂生产设备检修及恢复生产做好了准备。
