为确保格鲁吉亚卡杜里水电站安全生产,有效提高机组发电效率,全面实现生产管理目标,川投国际组织所属东部电力公司于8月开展卡杜里水电站1F机组转轮更换工作。9月3日,经过一系列测试,卡杜里水电站1F机组顺利并网,标志着转轮更换工作取得圆满成功。
卡杜里水电站1F机组转轮自2019年5月更换后已历经4个汛期的运行,其过流部件磨损较为严重,效率出现下降,原计划于2023年2月开展1F机组A级检修时更换转轮。为充分利用即将来临的秋汛来水,东部电力公司团队经过多次调查论证,决定利用月底仅有的几天单机发电的空窗期,开展对1F机组转轮的更换工作。这是继2022年3月成功拆解喷针接力器、处理密封损坏故障后,现场生产管理团队再次挑战机组A级检修项目。
东部电力公司团队抢前赶早、未雨绸缪,对转轮更换工作进行了精心部署。8月5日在第比利斯第三方检测机构完成安全工器具检测;8月6日组织格鲁吉亚特种设备检测机构到现场完成站内行车起重设备检测;8月12日,完成自建站以来首次在格鲁吉亚技术与施工监督机构的注册;8月29日,公司组织召开1F机组转轮更换专题分析会,明确更换工序和要求。

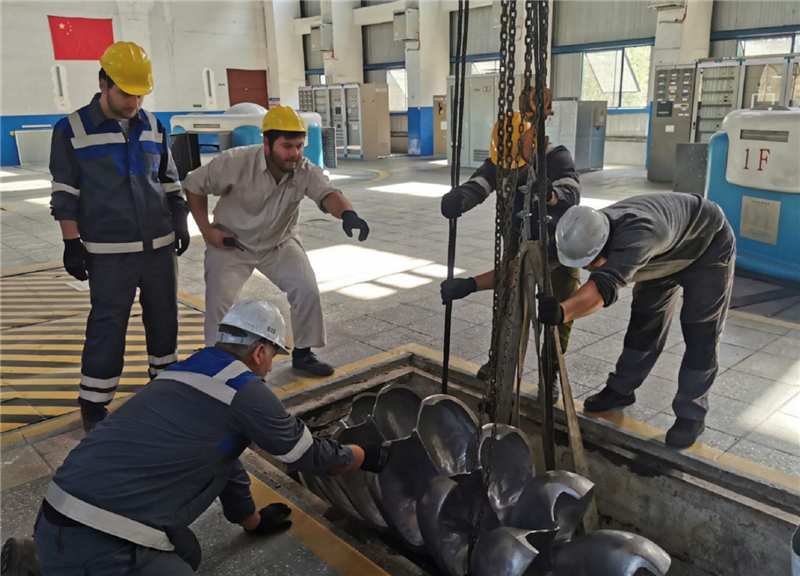

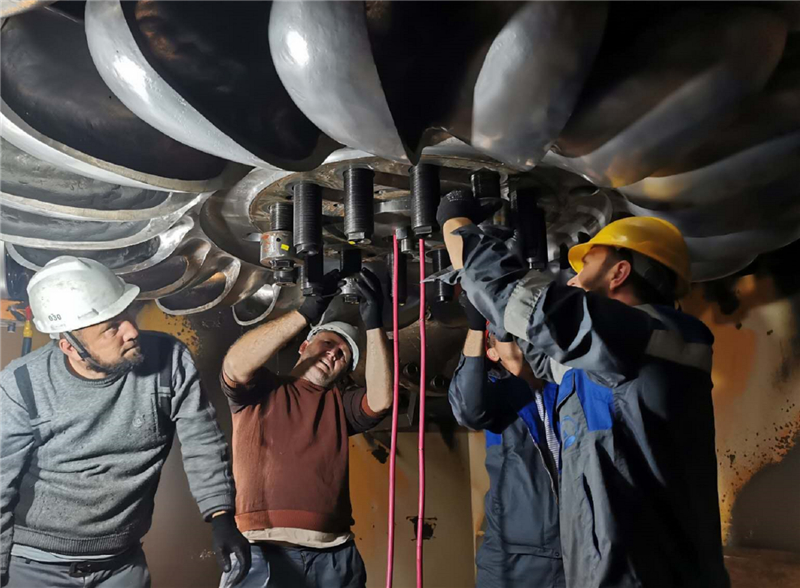

机组转轮更换工作于8月30日正式拉开序幕,从办理工作开始团队密切配合、精心操作,先后完成旧转轮拆卸、新旧转轮吊运、新转轮安装等工作。在公司统筹安排下,现场团队攻破大件设备吊运、关键质量工序把控以及安全风险控制三道难关,确保转轮更换工作安全有序完成。
本地机组转轮更换工作,保障了1F机组运行平稳,明显提升了发电效率,为迎接即将来临的秋汛及公司全年安全生产目标顺利完成打下了坚实基础。
