经历了“9•5”泸定地震重创的田湾河,用18天的不懈努力实现流域三站并网发电,赢得了灾后恢复的初步胜利。国庆假期与党的二十大来临之际,为保障重要时期电力生产安全运行,田湾河公司这样做了。
定方案、促落实,坚决完成保电任务
随着国庆节临近,为压紧压实安全责任,抓实抓细保电工作,公司专项制定了《国庆节和党的二十大期间保电工作方案》,并成立了保电工作小组,从设备排查检修、水情监测、线路巡检、应急处置等方面进一步明确职责与分工,确保重要时期保电工作“开好头、起好步”。
开展流域电站“全身体检”,保障电力生产安全

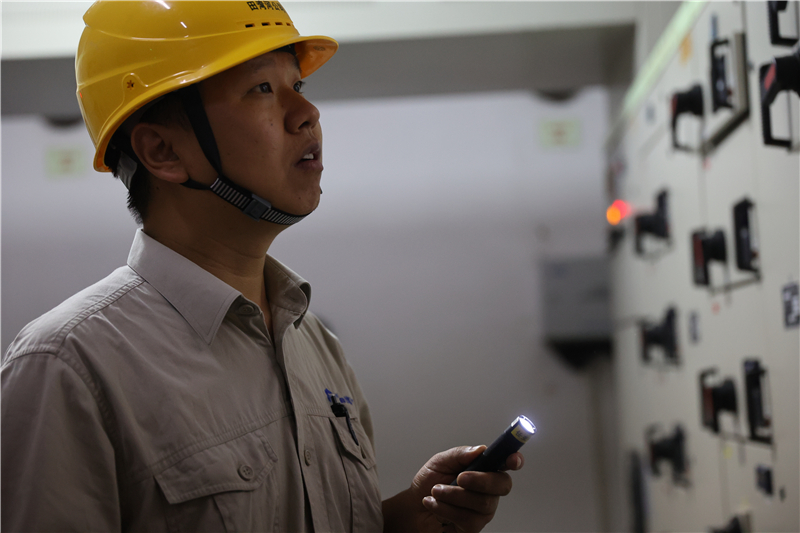

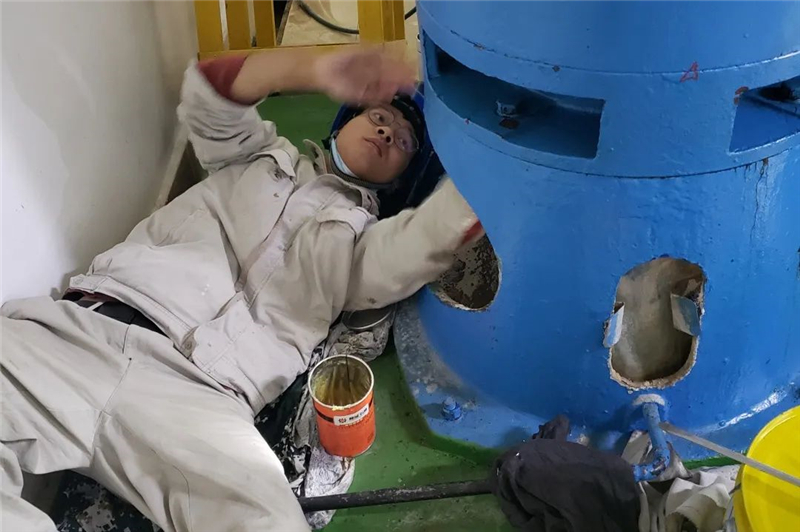

“9•5”泸定地震给公司流域三站生产设备设施带来不同程度冲击,尤其对电气设备系统造成的安全隐患极具隐秘性。为保障公司生产设备安全可靠,设备检修与维护专业技术人员在机组灾后恢复发电的第一时间,由“抢险铁军”迅速转变为“保电先锋”,对公司流域三站机电主辅设备展开拉网式排查,并立即对排查中发现的安全隐患进行处置,将设备隐患消除在萌芽状态。截至目前,公司设备检修与维护部机械、电气、网信三个班组共排查并消除缺陷和安全隐患共计30余项。

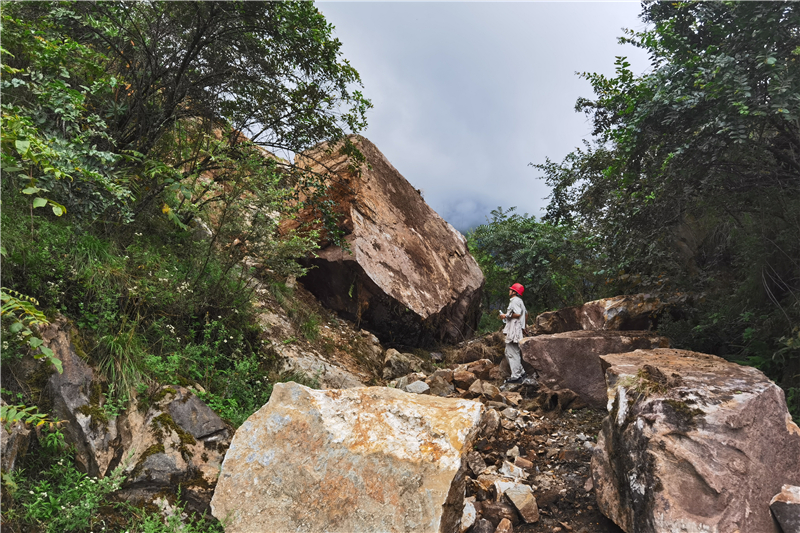

水工专业技术人员与第三方地灾评估机构专业人员一道,10余天步行超50公里,通过无人机远程观察、实地勘查等方式,对流域三站、大坝、草科营地及高家沟管桥近17平方千米区域进行全面地质灾害危险性调查和评估。评估所涉区域各类地质灾害危险性、地震加剧地质灾害可能性、区域遭受地质灾害危害性,全面掌握公司所在区域地灾风险和隐患情况,并针对制定科学可行的防治措施。
9月28日至29日,公司开展了国庆节前和党的二十大召开前安全环保大检查,重点检查了流域梯级电站沿线道路、边坡、引水支洞等重要设备设施震后风险隐患处置情况;流域三站文明生产、安全管控情况;电力电信广播电视设施保电、安全生产集中整治等重点工作部署落实情况;节日期间各部门、项目合同单位值班安排情况;前期安全环保大检查隐患整改项目完成情况等。紧盯关键环节重要领域,发现问题及时整改,通过班组、部门、公司层层递“检”,保障公司安全生产稳定运行。
滴水尽用、度电必争,奋力追赶生产目标

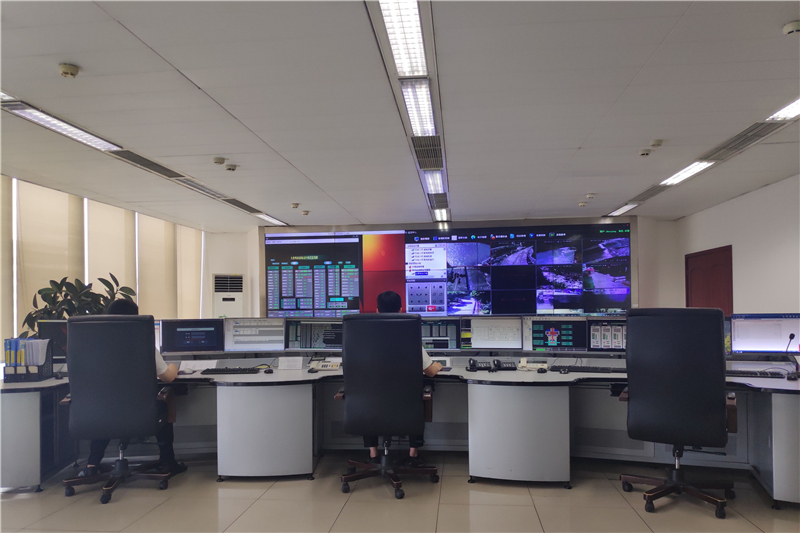

9月22日恢复生产后,公司抓住汛末时机,通过加强水雨情预测预报,合理统筹防汛减灾和水库水位调度,保障流域三站经济运行;积极主动向四川电力调度中心汇报沟通,争取负荷,提升发电效益;增加底格栏栅清理频次,提高区间水取用率,并合理利用大发、金窝两个调节池错峰用水,实现“水尽其用”;积极参与现货交易,时时跟踪市场出清结果,度电必争。自复产以来,公司每日实发电量均高于计划值。
目前,保电工作正紧张有序进行,田湾河公司全体员工将全力以赴,扎实做好保发电、保安全、保稳定各项工作,以实际行动迎接国庆节和党的二十大胜利召开。
